本年1月1日に発生した令和6年能登半島地震から100日が経過しました。
発災より3ヶ月余りが経過し、復旧・復興へ向けた取り組みが進められています。国土交通省や石川県では、本格復旧に向けた技術検討委員会の議論が進んでいます。また、令和6年度のスタートと併せて、震災対応への組織改編や新たな体制も整備されています。
東日本大震災を契機に発足した防災学術連携体では、令和6年度能登半島地震に関する1か月報告会につづき、3ヶ月報告会が開催されました。
一方、被災地では避難生活が長期化しています。半島という地理的条件により、支援者やボランティアの活動に制約が多いこともあって、復旧がなかなか加速できていない面もあります。今回、実家が奥能登地域にあるスタッフの現地報告をインタビュー形式でお伝えします。インタビューの中で、“仕事にために避難所へ戻る”という話が、強く印象に残りました。
新年度のスタートと併せて、各機関において本格復旧へ向けた体制整備が進んでいます。
●社会資本審議会道路分科会道路技術小委員会
国土交通省社会資本審議会道路分科会道路技術小委員会では、“令和6年能登半島地震を踏まえた道路構造物の技術基準“を議題に、令和6年3月26日に第22回道路技術小委員会を開催しました。
令和6年能登半島地震における道路構造物(橋梁、土工、トンネル)の被害分析のとりまとめ結果より、技術基準改定の方向性が示されました。具体的には、橋梁、土工、トンネルとも、現行基準の妥当性を覆す事象や知見は現時点では確認されていないことから、今回の地震被害を踏まえた技術基準の充実・整備を検討するとされています。

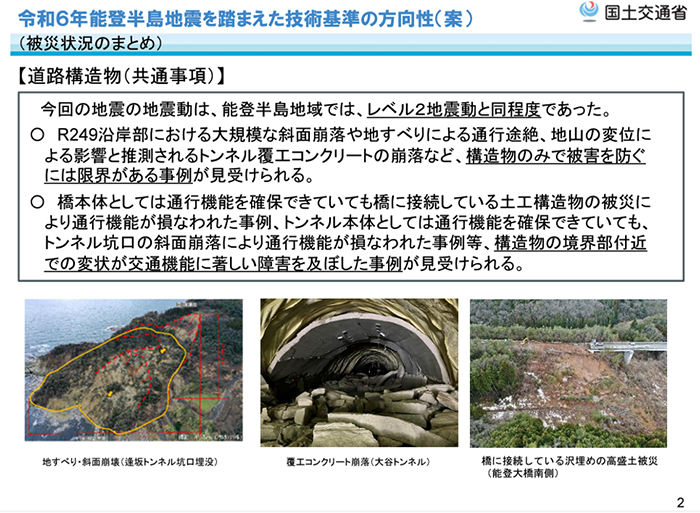

能登半島地震による道路構造物の被災状況のポイントは以下のようにまとめられています。これらの地震被害を踏まえた技術基準の充実・整備の検討が進められるとのことです。
・国土交通省 社会資本審議会 道路技術小委員会 (国土交通省)
・令和6年能登半島地震を踏まえた道路構造筒(橋梁、土工、トンネル)の技術基準の方向性(案) (国土交通省 道路局 国道・技術課)
・参考資料 令和6年能登半島地震 道路構造物(橋梁、土工、トンネル)の被害分析 (国土交通省 道路局 国道・技術課)
●令和6年度能登半島地震 道路復旧技術検討委員会

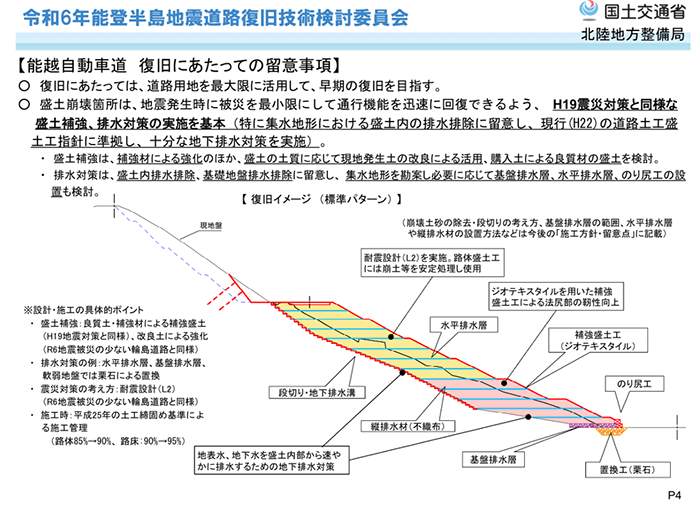

国土交通省北陸地方整備局・石川県は、令和6年3月27日に第2回 令和6年度能登半島地震 道路復旧技術検討委員会を開催しました。本委員会において、当面の復旧に向けた施工方針・留意点 骨子(案)を議論しました。

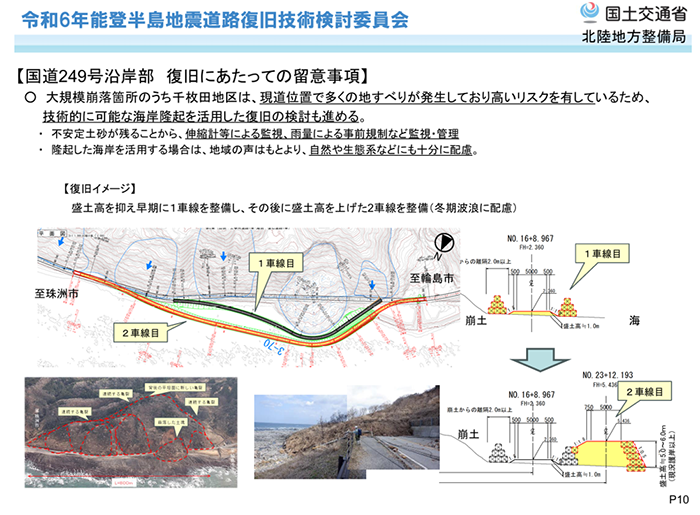

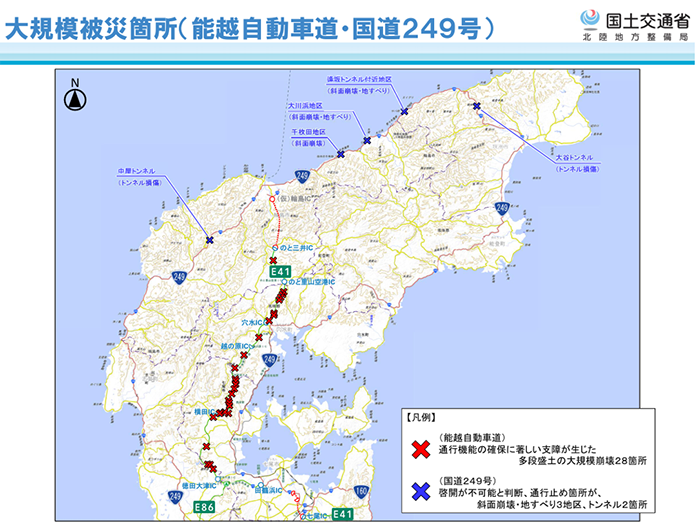

被害状況を踏まえた当面の復旧に向けた施工方針・留意点は以下のような方向性が示されました。地すべりによりリスクが高い箇所については、海岸隆起により新たに発生した陸地を活用した復旧検討も進めることとされています。国道249号沿岸部の多くは、能登半島国定公園に指定されることからも、関係機関と調整の上、復旧が進められる予定です。
・北陸地方整備局 防災情報 防災対応状況 (国土交通省)
・令和6年能登半島地震における当面の復旧に向けた施工方針・留意点 骨子(案) (国土交通省 北陸地方整備局)

石川県は、3月28日に第2回 能登半島地震復旧・復興本部会議を開催し、想像的復興に向けたプランの骨子案を公開しました。復興プランは、半島という地理的特性と長期的な人口減少というう課題に向き合いながら創造的復興を目指すこととしております。計画期間は短期(2年後)、中期(5年後)、長期(9年後)のステップで計画することとしてます。
また石川県は、能登半島地震からの復旧・復興に向けて国などと調整を行う専門の部署を4月1日に発足させました。新たに発足したのは「能登半島地震復旧・復興推進部」で、創造的復興推進課と生活再建支援課の2つの課と輪島市に現地対策室を設置しました。国や被災自治体の間に入り、復旧・復興に向けた作業がスムーズに進むよう調整役を担うとしています。
・石川県令和6年(2024年)能登半島地震復旧・復興本部 (石川県)
・石川県創造的復興プラン(仮称)骨子案 (石川県)

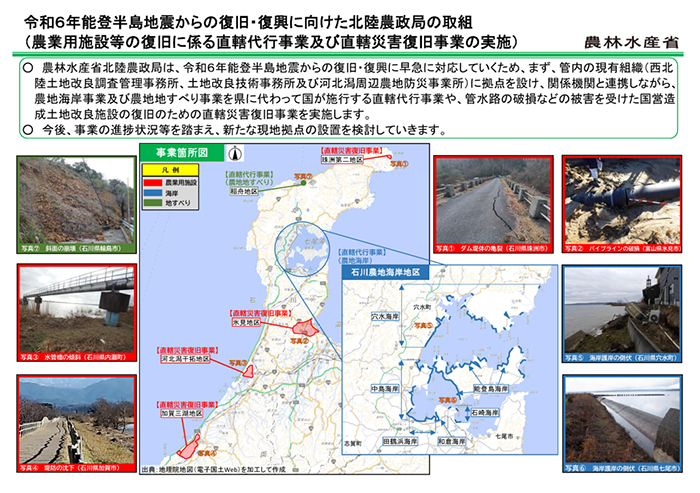

農林水産省北陸農政局は、令和6年能登半島地震からの復旧・復興に向けて、七尾市及び穴水町の海岸施設災害復旧工事、輪島市の地すべり防止工事及び珠洲市のダム復旧工事に関し、国が権限代行などにより行う一連の調査・工事を迅速に進めるため、令和6年4月1日、能登半島地震災害復旧現地事務所を穴水町に設置しました。
農林水産省では、令和6年3月1日に、農地海岸事業及び農地地すべり事業を県に代わって国が施行する直轄代行事業や、管水路の破損などの被害を受けた国営造成土地改良施設の復旧のための直轄災害復旧事業を実施することを発表してます。
・令和6年能登半島地震からの復旧・復興に向けた災害復旧現地事務所設置について (農林水産省北陸農政局 令和6年3月28日)
・令和6年能登半島地震からの復旧・復興に向けた北陸農政局の取組(農業用施設等の復旧に係る直轄代行事業及び直轄災害復旧事業の実施) (農林水産省北陸農政局 令和6年3月1日)
能登半島地震で被災した のと鉄道 七尾線は、令和6年4月6日、全線で運行再開しました。
七尾線は、1月1日に発生した地震の影響で線路や駅設備等に大きな被害を受け、全線で運転見合わせになっていました。2月15日以降は七尾駅〜能登中島駅間で運転を再開、4月6日には能登中島駅〜穴水駅間も運転再開となりました。
能登鹿島駅は「能登さくら駅」とよばれ、ホーム沿いにソメイヨシノが植えられており、ちょうどいま、見ごろを迎えています。2021年5月21日放送のNHK『ドキュメント72時間』に取り上げられたこともあって、多くの観光客が訪れていました。
2024年1月1日に発生した 令和6年能登半島地震 に対して、多くの学協会は、救援活動や緊急調査・研究を精力的に続けています。令和6年3月25日には、日本学術会議 防災減災学術連携委員会と一般社団法人防災学術連携体が共催にて、防災学術連携体『令和6年能登半島地震三ヶ月報告会が開催されました。報告会の模様は、Toutubeにてアーカイブスで配信されるとともに、報告会資料が公開されています。
・令和6年能登半島地震 三ヶ月報告会 (一般社団法人 防災学術連携体)
・Youtubアーカイブ(日本学術会議 防災減災学術連携委員会、一般社団法人 防災学術連携体)

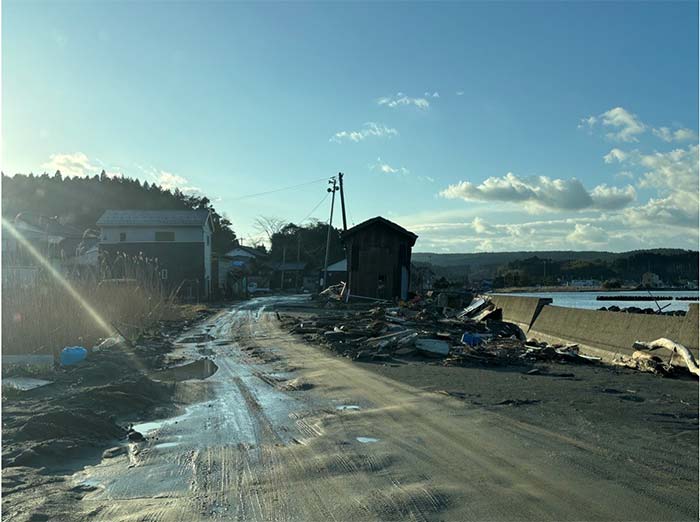

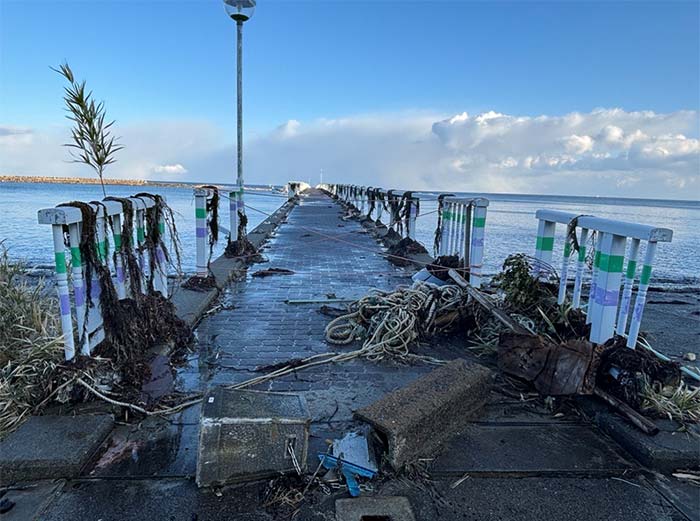

弊社職員の一人が、震災3ヶ月を前に、奥能登地域の能登町で被災した実家を訪れました。能登町は、富山湾側に面した内浦と呼ばれる地域で、震度6強の揺れと、地震後には津波被害を受けました。その時の様子をインタビュー形式でお伝えします。
A:例年、年始は能登町の実家に帰省していたものの、今年はたまたま金沢の自宅にいたので、被災しませんでした。地震後、なかなか家族に連絡がつきませんでした。お正月で帰省していた大学生の姪っ子が、携帯電波の繋がる場所を探して、なんとか連絡をくれ、身内の全員が無事であることが分かりました。特に山手の親戚の安否がわかるまでには、数日かかりました。
A:無事でした。
A:2階建てのごく一般的な木造家屋でしたが、自治体の応急危険度判定で全壊判定となりました。倒壊はしなかったため、家族は無事でした。屋根瓦も落下することもありませんでした。ただ、家屋の中はめちゃくちゃで、1Fも2Fも床が傾いていて、歩くと平衡感覚がおかしくなる状況です。家屋周りには多数の地割れも発生していました。地割れした箇所には雨水が溜まり、緩みが生じ、この箇所から家屋の傾きが更に進んでいるようでした。とても住める状態ではなく、地震後、家族は避難所に身を寄せていました。
A:築三十数年、1990年頃です。
A:奥能登では“瓦自慢”という言葉があります。『あの家の瓦は重くて黒光りして、立派!』・・・といった会話がなされるほどです。屋根を瓦にするのは常識(文化)です。
A:実家は海まで150m程の距離でしたが、少し高台にあるため、浸水はありませんでした。ただ、集落内では津波被害にあった家屋もありました。津波の被害は、津波浸水ハザードマップと概ね一致していたようです。
A:集落には三十数戸の家屋がありましたが、多くが地震動と津波により被災して、なんとか住める家屋は、数軒程度と聞いています。多くの方が、二次避難しているようです。海沿いは津波の痕跡もまだ残っている状況です。
A:海岸沿いの平野部です。軟弱な地盤だったのかもしれません。同じ能登町内でも、平野部以外の岩盤が分布する地域では、築100年以上の家屋でも、被害はあまりなく、震災後も住めている家もあります。同じ震度(地震動)であっても、基礎の地盤によって、家屋被害に大きな差があることに驚いています。事前にハザードマップような形で揺れやすさ等がわかっていれば・・・とも思いました。
A:現地に行ったのが3月の2週目です。被災から2週間後くらいから、金沢へ二次避難していた家族と一緒に、向かいました。金沢からの道路状況がある程度整備されて、また途中の道の駅やサービスエリアでトイレが整備されたのを待ってのタイミングでした。また、家族は、仕事の再開に併せて、能登町内へ戻る必要がありましたので、その引越しと実家の片付けに向かった次第です。
A:そうです。能登町内の避難所への移動です。仕事があるため、避難所で暮らさざるをえない人がたくさんいます。自治体職員でも、避難所から通って、地域を支えているのが現状のようです。
A:トイレ・お風呂・洗濯ですね。“トイレ”はだいぶ改善されてきましたが、地震直後は想像どおり、なかなか壮絶だったようです。避難所で生活している方々で、トイレ掃除の当番を決めてうまく回るまで、苦労したと聞いています。二つ目は、“お風呂”です。自衛隊が開設したお風呂に、連日、列を作っていたとのことです。町や民間の入浴施設も順次再開されつつありますが、特に、仕事をしていると日中に利用することは難しく、夜、利用できるお風呂があることが助かっているようです。自衛隊等の支援が今後縮小されるのが心配と聞いています。三つ目は“洗濯”です。洗濯は、数は少ないですが公共の洗濯機が用意されていました。深夜0時まで営業しているコインランドリーを利用されている方も多くいらっしゃるようでした。
A:宿泊施設の問題から、町で受け入れ可能なボランティアが少なく、なかなか進んでいないのが実情のようです。実家の方は、たまたま個人的なつながりで、被災地での活動経験が豊富なボランティアの方々に、家財の運びだし等をお願いすることができました。ボランティア仲間の電気屋さんを手配してくれて、エアコンの取り外し等もしていただけ、非常に幸運でした。自分たちで炊き出しや宿泊も段取りするような、“プロボランティア”といってもよい方々でした。
A:まだ避難所生活が続いているため、何より仮設住宅の完成を待ちわびています。
A:半島という地理的に不利な条件も重なり、ボランティアをまだ十分受け入れられることができていない状況です。片付けもまだまだ全然進んでおらず、景色が変わっていません。一方で、マスコミ等の報道も減ってきており、SNSで地震に関する情報を発信できる若者も少なく、この能登地震が忘れ去られてしまうのが心配です。能登特有の、“我慢する文化”も大切かもしれませんが、ぜひ声をあげていければと思います。

能登町小木の「イカの駅つくモール」に鎮座する、スルメイカ巨大モニュメント。2021年4月完成。「イカの駅つくモール」は、日本三大イカ釣り漁港に数えられる小木漁港のそば、九十九湾に面した地に2020年6月にオープン。イカ料理に、イカ墨ソフト、イカの特産品…などなど、その名に違わずとにかく “イカづくし”!で、そのどれもがとにかくおいしい。
令和6年1月1日の能登半島地震に伴う津波により、浸水するものの、目立った傷もなく無事だった。1月20日更新の公式Xでは、「津波が迎えに来ましたが、海には帰らず、いつもの場所にいます。奥能登が好きだから。これからも奥能登を元気にするぞ」と無事を報告した。震災後休業していた「イカの駅つくモール」は、4月8日より、営業を再開した。
被災前の姿はこちら 「イカキング」 (能登町観光ガイド)
