スタンドドライブ(SD)工法(無足場鉄筋挿入工)の株式会社海昌
[防災関連登録製品認定番号3 高知防産第12号][広島県建設分野の革新技術活用制度 効率化部門推奨技術:登録番号2-04-011-3]

標準機器設置例適用範囲施工手順

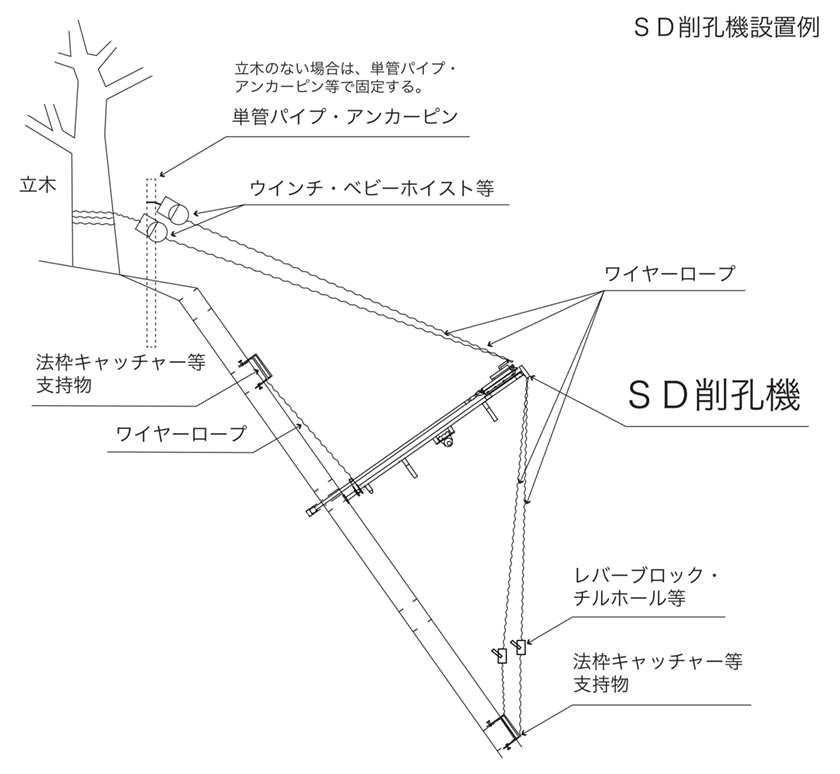

標準機器設置例



標準機器設置例
※この絵図は標準機器設置例で現場条件により実際とは異なる場合がございます。

ページの先頭へ

適用範囲



本資料は、SD削孔機を使用する鉄筋挿入工の積算に適用し、詳細な適用範囲は次表のとおりとする。
なお、本工法は人力にて行う作業が多いため、各種現場条件に応じ、実態にあった積算となるよう、柔軟に解釈し運用するものとする。


※落石防護網用アンカー設置工等、一部削孔工を伴う他工種の積算には適用しない。
※逆巻施工及び総削孔長200m未満の小規模施工には適用せず、別途見積とする。

スタンドドライブ(SD)工法適用範囲

使用削孔機削孔方式削孔径削孔長
SD削孔機2型単管・自穿孔45mm〜65mm5.0m以下
SD削孔機3型単管・二重管65mm〜90mm7.0m以下
※表範囲外は別途積算とする。

ページの先頭へ

作業時間

1日の作業時間は下記のとおりとする。


作業時間は7.0h/日とし、作業員移動時間、時間制限等により作業時間が7.0h/日未満となる場合は次表による補正係数を歩掛に乗ずる。

1日当り作業時間に係る補正係数

作業時間7.0h6.5h6.0h5.5h5.0h4.5h4.0h3.5h
補正係数1.001.081.171.271.401.561.752.00
計算式7.0h÷7.0h7.0h÷6.5h7.0h÷6.0h7.0h÷5.5h7.0h÷5.0h7.0h÷4.5h7.0h÷4.0h7.0h÷3.5h
※上表以外の時間においては、7.0h÷作業時間の式にて計算するものとする。

ページの先頭へ

施工手順



(参考)

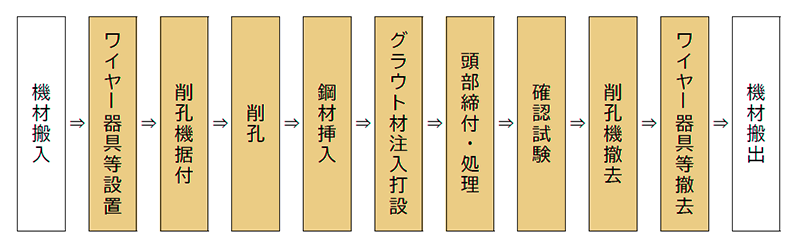

施工フロー

※上記施工手順は一例です。施工手順は削孔方式及び現場条件により変更することがあります。


ページの先頭へ

お問合せ先

株式会社海昌

〒781-0270 高知県高知市長浜3107番地5
TEL:088-855-7817 FAX:088-855-7827 ホームページ:https://www.kai-syo.co.jp
